某工場 空調機EHP化電源工事
工期 2025・01・24~2025・03・31
工事概要 空調エアコン設備のGHPからEHPに変更
・キュービクル増設 ケーブルラック布設 動力幹線・2次側配線 動力盤設置
既設キュービクル横に新たにキュービクル増設

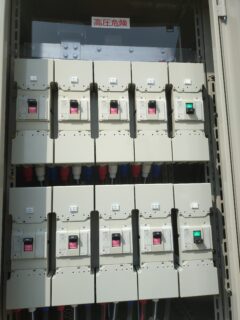

MCCBブレーカー400A 8回路増設 2回路予備
動力幹線CVT250sq 8回路配線 【60m埋設配管】
動力幹線CVT250sq 8回路配線 【40mケーブルラック布設】

屋上ケーブルラック布設状況
ケーブルラック(W=800)立上げ 屋上にてT型分岐使用して 各動力盤にケーブルラック(W=400)で配線
動力盤(空調室外機電源)西2面・東2面=4面設置
動力盤転倒防止処置
動力盤2次側配線(ケーブルラック W=500+T型分岐使用) 約20回路分配線
西側動力盤2面設置 幹線CVT250sq4回路 2次側CVT38sq約18回路
東側動力盤2面設置 幹線CVT250sq4回路 2次側CVT38sq+CVT22sq+CVT14sq約22回路
